De aanleg van de 110kV transmissielijn van het onderstation aan de 5e Rijweg naar het nieuwe onderstation (OSD2) aan de Toevluchtweg vordert gestaag en is momenteel voor 70% voltooid.

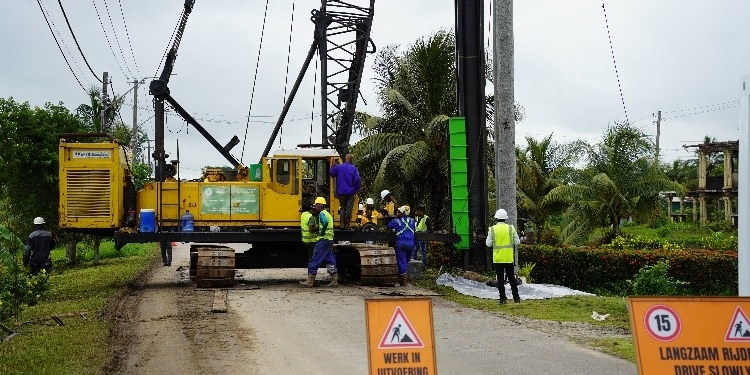

Momenteel worden funderingen gestort en masten opgebouwd. Ondanks de positieve voortgang ondervindt het project enkele uitdagingen.
Beschadiging waterleiding in Leiding 9A en Leiding 8
Tijdens de werkzaamheden is, ondanks voorzorgsmaatregelen, een waterleidingbuis in de omgeving van Leiding 9A en Leiding 8 beschadigd. Dit heeft geleid tot een verminderde waterdruk in deze gebieden.
Vertraging door ontbrekende materialen
Energiebedrijven Suriname (EBS) werkt samen met de Surinaamsche Waterleiding Maatschappij (SWM) om de beschadigde asbestbuis te vervangen door een nieuwe. Echter, door vertraagde levering van essentiële materialen ondervinden de reparatiewerkzaamheden vertraging.
Oproep aan bewoners
EBS vraagt de getroffen bewoners om de nodige voorzorgsmaatregelen te nemen en benadrukt dat er alles aan wordt gedaan om het ongemak zo beperkt mogelijk te houden.
